Мониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклонения

Таблица для контроля госзадания: показатели объёма и качества, план и факт по месяцам, нарастающий итог, допуск отклонения, светофор и прогноз на год.

Мониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклоненияМониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклонения — скриншотМониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклонения — скриншотМониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклонения — скриншот

Для чего

Госзадание проверяют не раз в год, а каждый месяц: нужно быстро понять, какие показатели отстают и успеем ли выйти на план. Здесь вы вносите план на год и факт по месяцам, а таблица сама считает нарастающий итог, процент выполнения, отклонение и показывает статус каждого показателя.

Что внутри

Кому подойдёт

Специалистам и руководителям бюджетных, автономных и казённых учреждений, отделам планирования и контроля, учредителям, которые отслеживают выполнение государственного или муниципального задания.

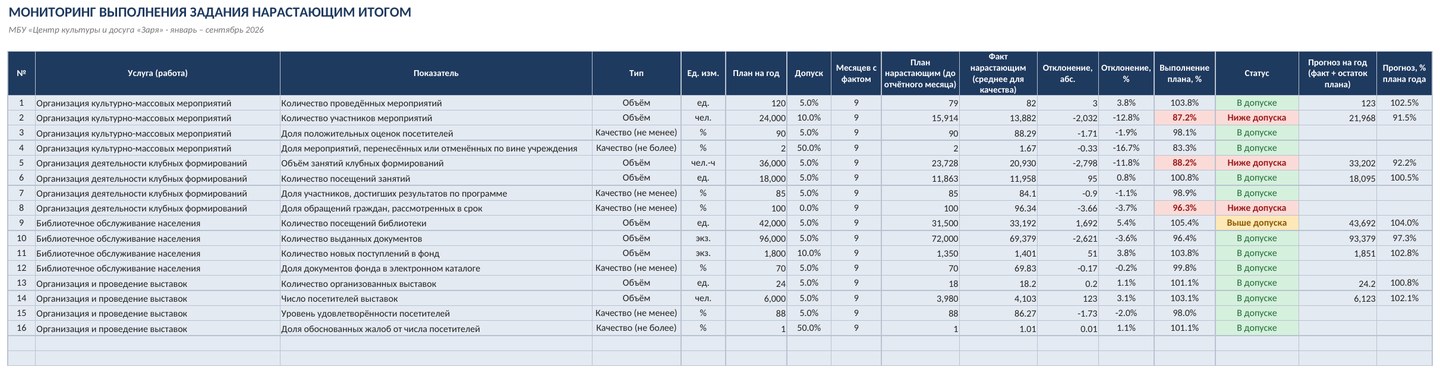

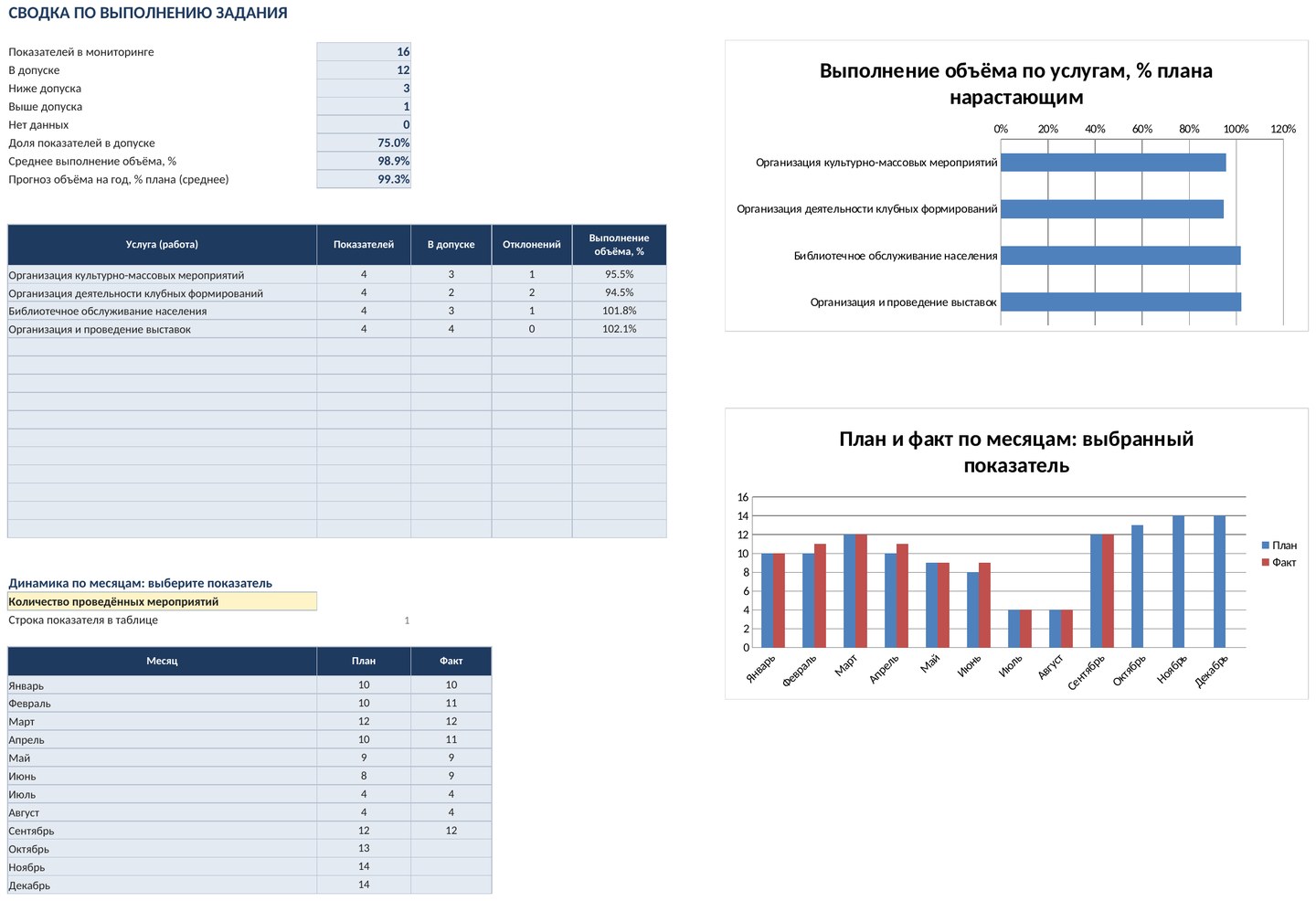

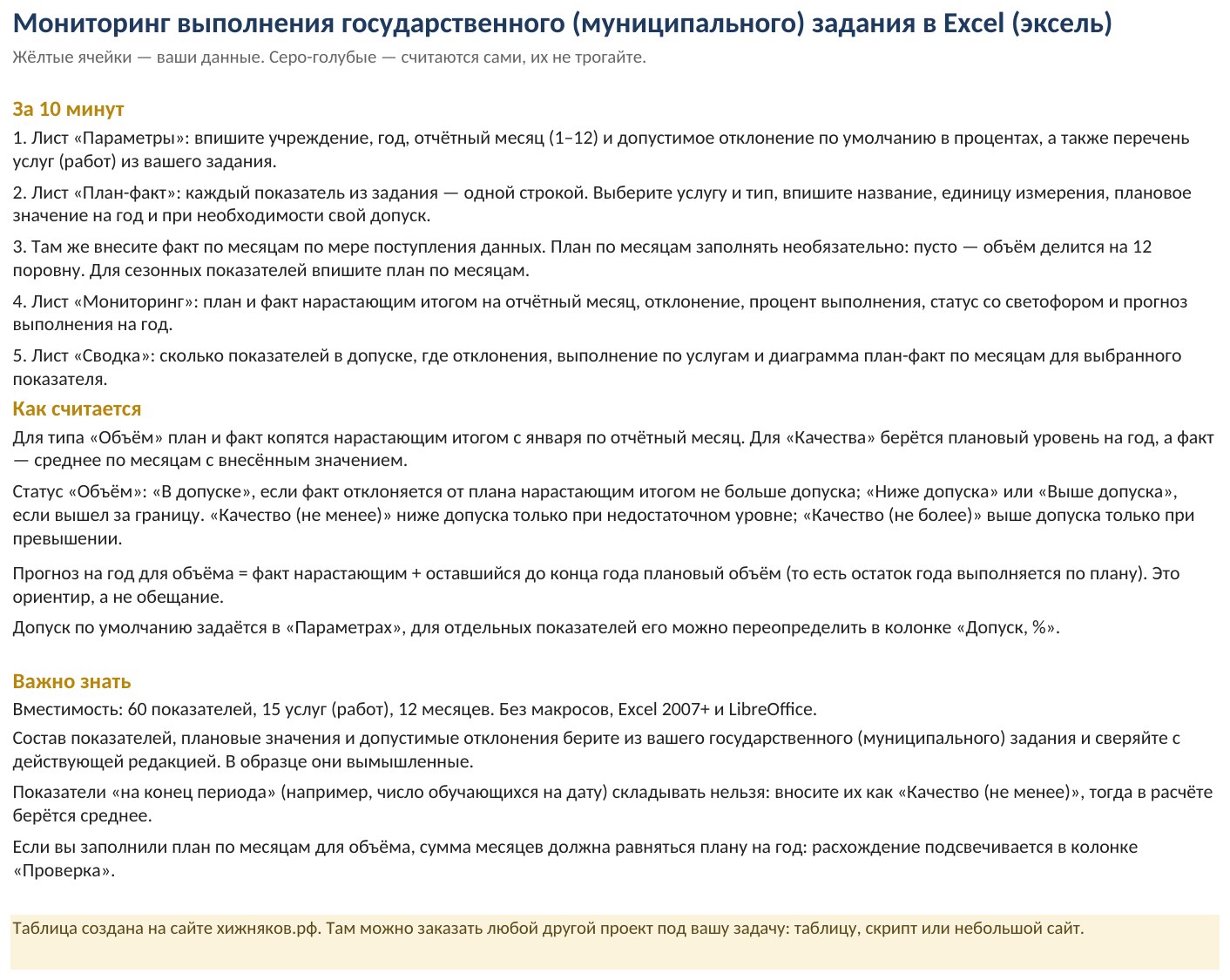

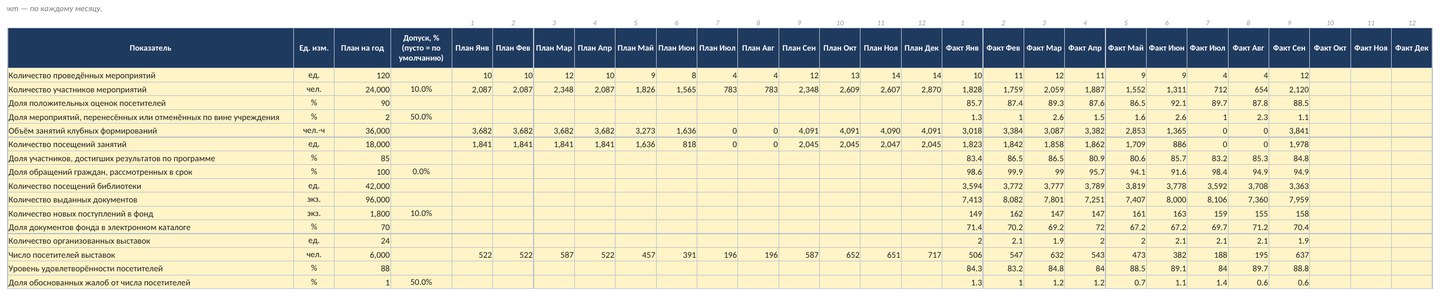

Скачать мониторинг выполнения государственного (муниципального) задания в Excel

В комплекте пустая таблица и заполненный образец с вымышленными данными: на нём видно, как работают формулы и проверки. Это эксель-таблица на обычных формулах, а не бухгалтерская программа. Все исправления и новые версии проекта вы получаете бесплатно.

Совместимость

Excel 2007 и новее, LibreOffice. Без макросов. Ставки, пороги и нормативные значения вынесены в параметры: перед работой сверьте их с действующими актами. Расчёт ориентировочный.

Частые вопросы

Чем отличаются показатели объёма и качества?

Объём складывается нарастающим итогом с января по отчётный месяц. Для качества берётся плановый уровень на год, а факт считается как среднее по месяцам, где значение внесено.

Откуда брать допустимое отклонение?

Из вашего задания и действующих документов учредителя. В таблице это параметр: общий на «Параметрах» и свой для отдельного показателя, сверяйте с действующей редакцией.

Нужно ли вносить план по месяцам?

Необязательно. Если месяцы пустые, годовой объём делится на 12 поровну. Для сезонных показателей впишите план по месяцам, и расчёт пойдёт по нему.

Что такое прогноз на год?

Это факт нарастающим плюс оставшийся плановый объём. Он показывает, сколько будет выполнено к концу года, если остаток года пройдёт по плану.

390 ₽ · версия 1.0

Похожие проекты

Документооборот и контроль сроков

Пакет «Делопроизводство и контроль исполнения» в Excel

Семь Excel-таблиц для канцелярии и руководителя: входящие и исходящие, номенклатура дел, контроль поручений, внутренние проверки, план работы, обращения и приказы.

1 190 ₽
Документооборот и контроль сроков

Пакет «Закупки и контракты 44-ФЗ» в Excel

Шесть Excel-таблиц для закупщика и экономиста учреждения: расчёт НМЦК, план-график, реестр контрактов с платежами, реестр договоров, акт сверки и мониторинг госзадания.

1 590 ₽
Документооборот и контроль сроков

План работы отдела на год и отчёт об исполнении в Excel: образец, шаблон, скачать

План мероприятий по кварталам с ответственными и сроками, статусом и светофором просрочки, процентом исполнения и готовым отчётом.

290 ₽
Документооборот и контроль сроков

План и журнал внутренних проверок в Excel: план-график, нарушения, устранение — скачать образец

План-график и журнал внутренних проверок и контрольных мероприятий: исполнители, сроки, результаты, нарушения, контроль устранения и светофор просрочки.

290 ₽
