План-факт бюджета проекта в Excel: отклонения, нарастающий итог, прогноз
Статьи доходов и затрат, план и факт по месяцам, отклонение в рублях и процентах, нарастающий итог, прогноз на конец проекта, подсветка перерасхода и диаграммы.




Для чего
Бюджет проекта редко совпадает с реальностью, и важно заметить перерасход, пока он не вырос. Вы вносите план и факт по месяцам, а таблица показывает отклонения по каждой статье и месяцу, подсвечивает перерасход, считает нарастающий итог и прогнозирует, во сколько обойдётся проект к концу, если сохранится текущий темп.
Что внутри
- «Параметры»: название, первый месяц, длительность до 24 месяцев, допуск отклонения, способ прогноза.
- «План» и «Факт»: до 10 статей доходов и 20 статей затрат по месяцам; названия статей вводятся один раз.

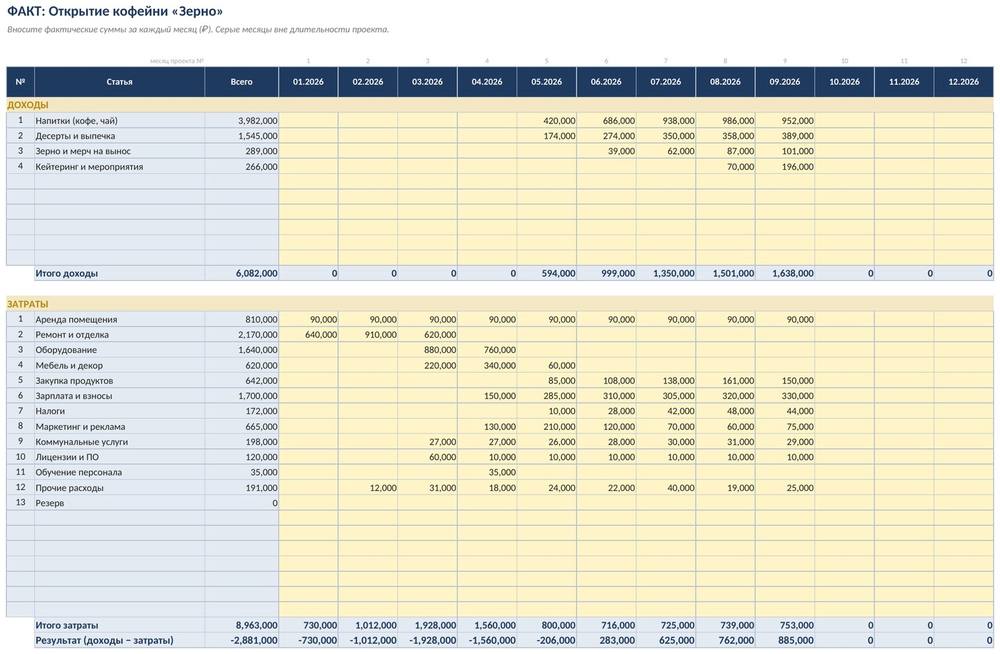

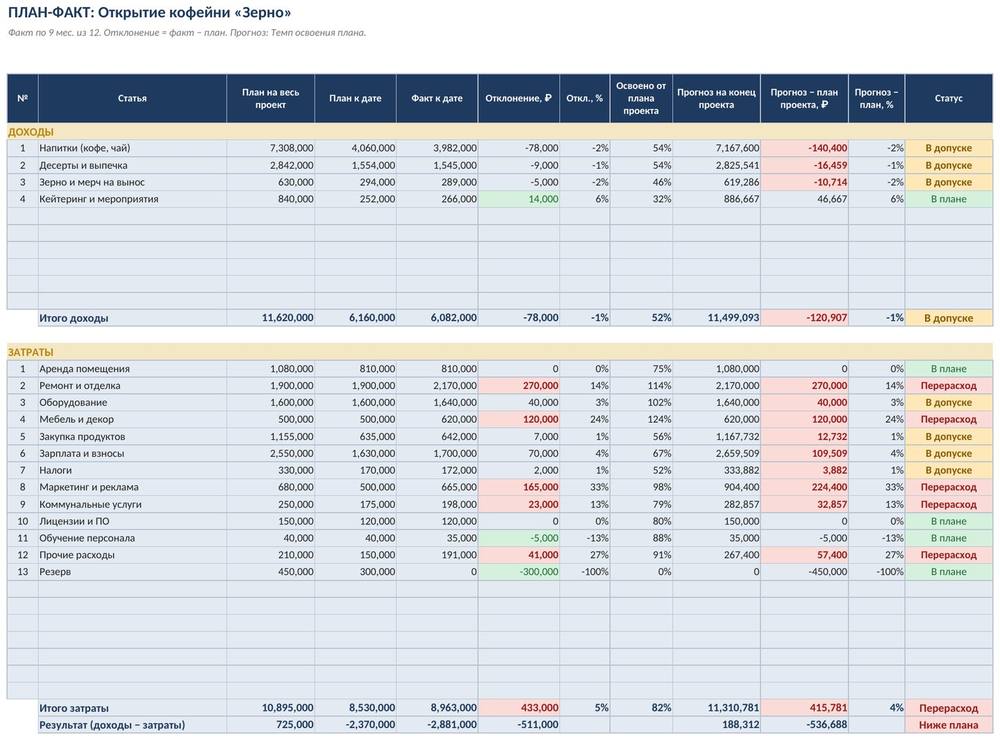

- «План-факт»: план и факт к текущему месяцу, отклонение в ₽ и %, освоение плана, прогноз на конец проекта и статус по каждой статье.

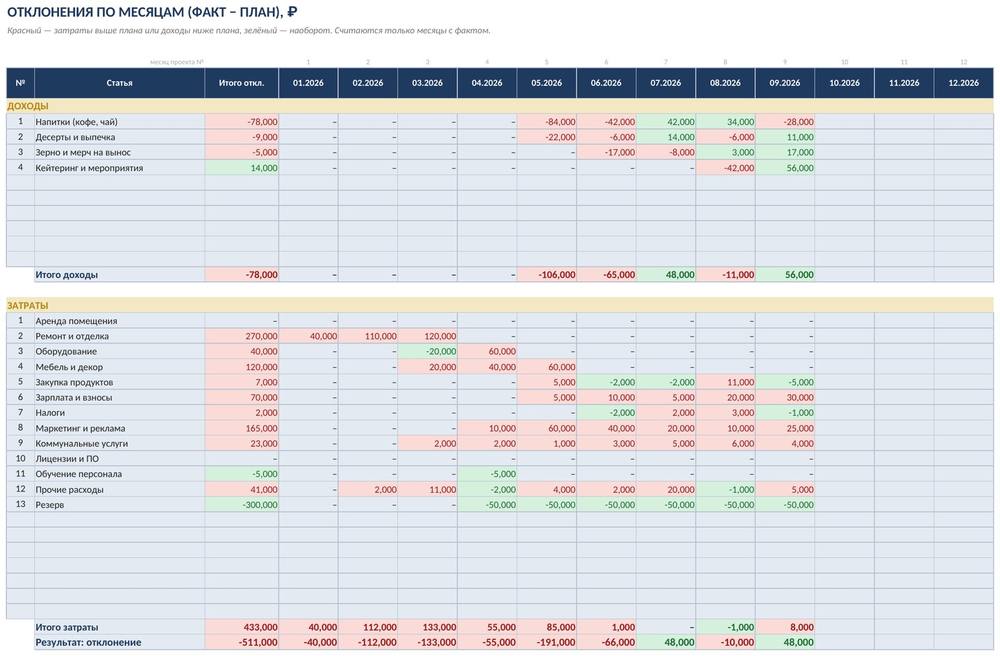

- «Отклонения»: разница факта и плана по статьям и месяцам с красной и зелёной подсветкой.

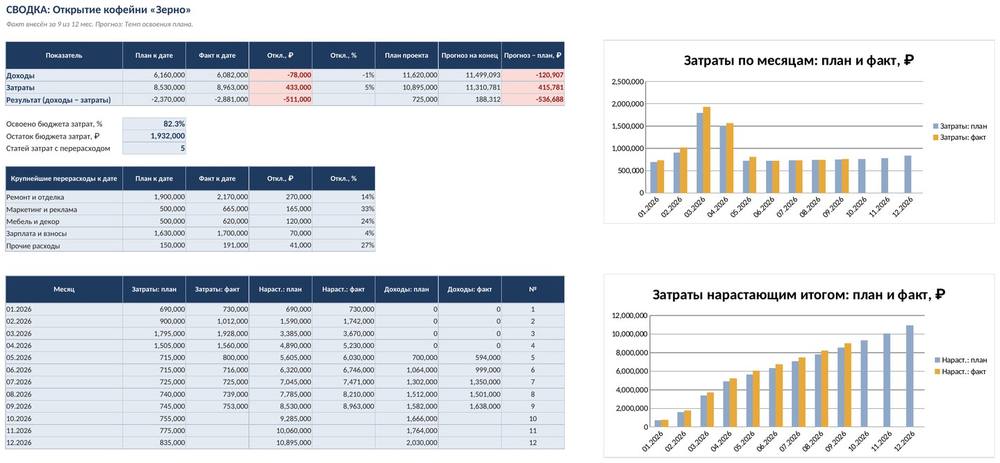

- «Нарастающий итог» и «Сводка»: нарастающие суммы, результат проекта, крупнейшие перерасходы и диаграммы «план против факта».
Кому подойдёт
Руководителям проектов и подразделений, предпринимателям при запуске бизнеса, организаторам мероприятий, ремонтов и стройки, всем, кто ведёт проектный бюджет в Excel и хочет видеть, где расходы вышли за план.
Скачать план-факт бюджета проекта в Excel
В комплекте пустая таблица и заполненный образец с вымышленными данными: на нём видно, как работают формулы и проверки. Это эксель-таблица на обычных формулах, а не бухгалтерская программа. Все исправления и новые версии проекта вы получаете бесплатно.
Совместимость
Excel 2007 и новее, LibreOffice. Без макросов. Ставки, пороги и нормативные значения вынесены в параметры: перед работой сверьте их с действующими актами. Расчёт ориентировочный.
Частые вопросы
Как считается отклонение?
Отклонение равно факту минус плану. Для затрат плюс означает перерасход и подсвечивается красным, для доходов минус означает недобор. Допуск, в пределах которого отклонение считается нормальным, задаётся в параметрах.
Как считается прогноз на конец проекта?
Есть два способа на выбор. «Темп освоения плана» продолжает текущее соотношение факта и плана и подходит для разовых статей. «Средний факт в месяц» продолжает средние траты и подходит для регулярных статей, например аренды. Прогноз ориентировочный.
Почему отклонение считается «к дате», а не по всему проекту?
Если сравнивать факт за часть проекта с планом на весь проект, любая статья выглядит как экономия. Поэтому план берётся за те же месяцы, по которым внесён факт, а план на весь проект показан отдельно.
На сколько месяцев рассчитана таблица?
До 24 месяцев, 10 статей доходов и 20 статей затрат. Длительность задаётся в параметрах, лишние месяцы становятся серыми и в расчёт не входят.
Бесплатно · версия 1.0
Похожие проекты
Трекер привычек и задач на месяц в Excel
Отметки привычек по дням, процент выполнения, серии подряд, цели месяца, список задач с приоритетами и график.
Дневник питания и калорий в Excel
Норма калорий и БЖУ по формуле Миффлина — Сан-Жеора, база из 60 продуктов, дневник приёмов пищи и итоги по дням.
Учёт расходов на автомобиль в Excel
Заправки с расходом на 100 км, ТО и расходы, напоминания по пробегу и сроку, стоимость километра и сводка по месяцам.
Учёт коммунальных платежей в Excel
Показания счётчиков, тарифы, начисления по месяцам, оплаты и долг; тариф меняется в середине года.
