План работы отдела на год и отчёт об исполнении в Excel: образец, шаблон, скачать
План мероприятий по кварталам с ответственными и сроками, статусом и светофором просрочки, процентом исполнения и готовым отчётом.

Для чего

План работы на год обычно пишется один раз, а потом о нём вспоминают перед отчётом. Здесь по сроку и дате исполнения сам считается статус каждого мероприятия, видно просроченные и «горящие», а сводка и отчёт по разделам готовы для доклада руководителю.
Что внутри
- «Справочники»: организация, год, «срок горит», разделы плана, ответственные.

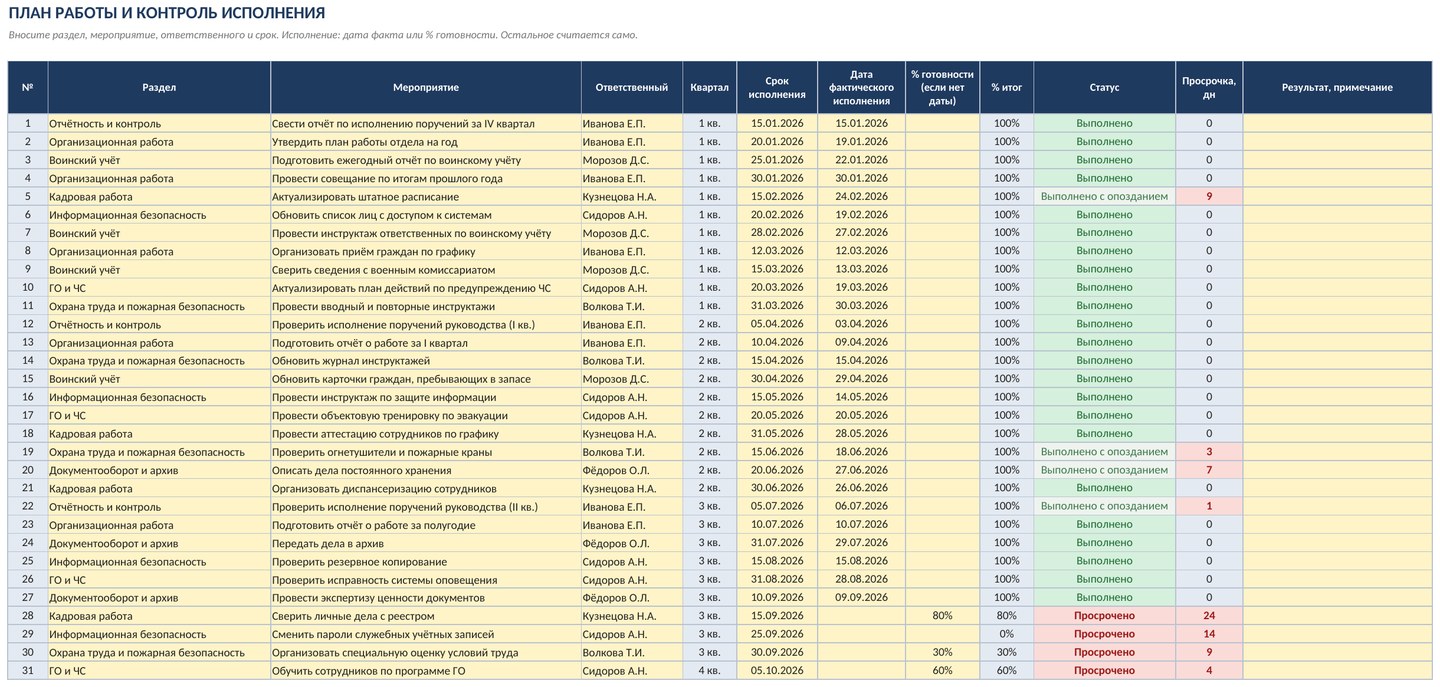

- «План»: до 500 мероприятий — раздел, формулировка, ответственный, срок, дата исполнения или % готовности; квартал, статус и просрочка считаются сами.

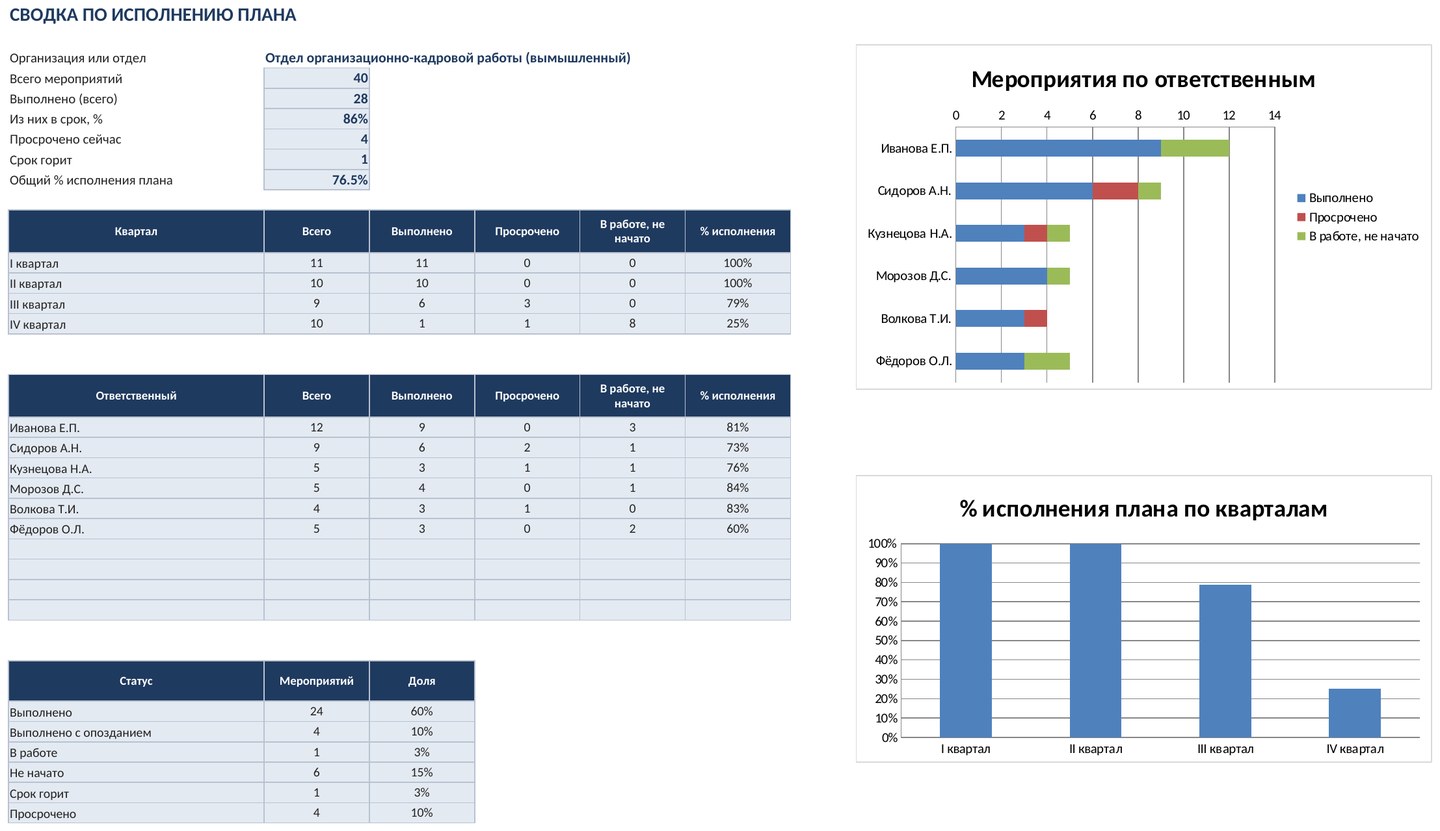

- «Сводка»: итоги, исполнение по кварталам и ответственным, статусы, две диаграммы.

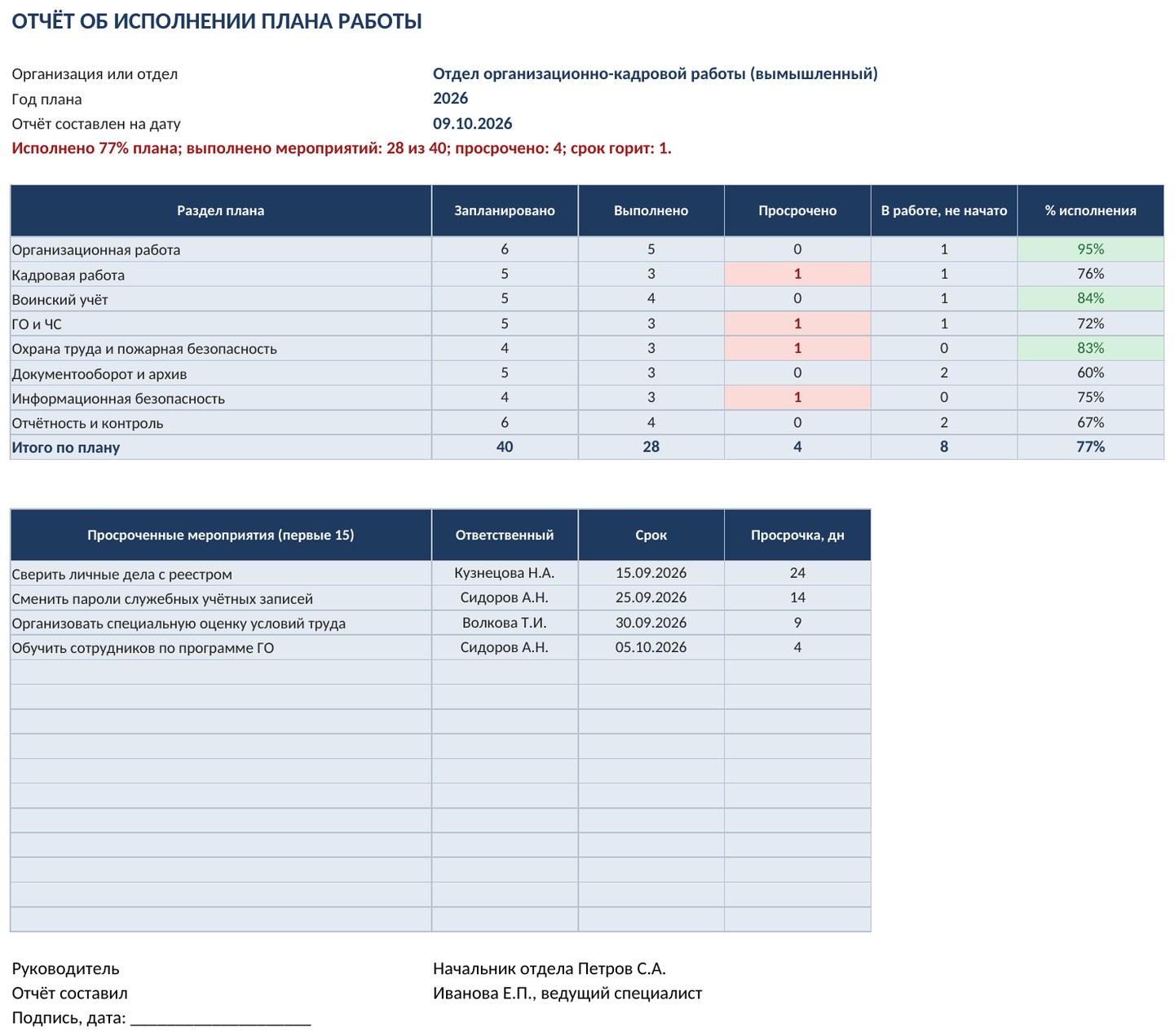

- «Отчёт»: исполнение по разделам, перечень просроченных мероприятий, строки для подписи.
Кому подойдёт
Руководителям и специалистам отделов, служб и учреждений, составляющим планы работы и отчёты об их исполнении: в государственных и муниципальных органах, бюджетных учреждениях, компаниях.
Скачать план работы отдела на год и отчёт об исполнении в Excel
В комплекте пустая таблица и заполненный образец с вымышленными данными: на нём видно, как работают формулы и проверки. Это эксель-таблица на обычных формулах, а не бухгалтерская программа. Все исправления и новые версии проекта вы получаете бесплатно.
Совместимость
Excel 2007 и новее, LibreOffice. Без макросов. Ставки, пороги и нормативные значения вынесены в параметры: перед работой сверьте их с действующими актами. Расчёт ориентировочный.
Частые вопросы
Заменяет ли таблица утверждённую форму плана?
Нет, это рабочий инструмент. Формулировки, названия граф и порядок утверждения сверяйте с локальными актами и действующими требованиями вашей организации.
Как считается статус мероприятия?
Есть дата исполнения или готовность 100% — «Выполнено» (позже срока — «с опозданием»). Иначе: срок прошёл — «Просрочено», до срока не больше заданного числа дней — «Срок горит», иначе «В работе» или «Не начато».
Как считается % исполнения?
У мероприятия с датой исполнения это 100%, иначе введённый процент готовности. Общий процент — среднее по всем мероприятиям, по кварталам, ответственным и разделам — среднее в группе.
Можно ли вести несколько разделов и ответственных?
Да, до 8 разделов и 10 ответственных задаются в справочниках и выбираются из выпадающих списков.
290 ₽ · версия 1.0
Похожие проекты
Пакет «Делопроизводство и контроль исполнения» в Excel
Семь Excel-таблиц для канцелярии и руководителя: входящие и исходящие, номенклатура дел, контроль поручений, внутренние проверки, план работы, обращения и приказы.
Пакет «Закупки и контракты 44-ФЗ» в Excel
Шесть Excel-таблиц для закупщика и экономиста учреждения: расчёт НМЦК, план-график, реестр контрактов с платежами, реестр договоров, акт сверки и мониторинг госзадания.
Мониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклонения
Таблица для контроля госзадания: показатели объёма и качества, план и факт по месяцам, нарастающий итог, допуск отклонения, светофор и прогноз на год.
План и журнал внутренних проверок в Excel: план-график, нарушения, устранение — скачать образец
План-график и журнал внутренних проверок и контрольных мероприятий: исполнители, сроки, результаты, нарушения, контроль устранения и светофор просрочки.
